Budowa domu rzadko idzie jednym tempem. Fundamenty, przerwy technologiczne, schnięcie materiałów, instalacje i wykończenie składają się na kalendarz, który łatwo rozjeżdża się z pierwotnym planem. Moim zdaniem najwięcej zamieszania robi tu pomieszanie dwóch rzeczy: czasu samej budowy i czasu całej inwestycji. Poniżej rozkładam cały proces na etapy i pokazuję, gdzie zwykle giną tygodnie oraz miesiące.
Najkrócej rzecz biorąc, dom najczęściej powstaje w kilka do kilkunastu miesięcy
- Dom murowany od fundamentów do stanu wykończeniowego zwykle potrzebuje około 8-14 miesięcy.
- Dom szkieletowy lub prefabrykowany może zamknąć się w 4-8 miesiącach, ale wymaga bardzo dobrej organizacji.
- Najwięcej czasu zabierają nie same mury, tylko przerwy technologiczne, schnięcie i dostawy.
- Statystyki ogólnopolskie są dłuższe, bo obejmują też formalności, finansowanie i przestoje.
- Prosty projekt i brak zmian w trakcie budowy skracają harmonogram bardziej niż samo „przyspieszanie” robót.
Jeśli mówimy wyłącznie o pracach na placu budowy, a nie o całej ścieżce inwestora, realny harmonogram wygląda znacznie krócej niż statystyki ogólnopolskie. Najuczciwiej patrzeć na kolejne etapy, bo to właśnie one pokazują, gdzie uciekają tygodnie.
| Etap | Co obejmuje | Orientacyjny czas | Na co uważać |
|---|---|---|---|
| Fundamenty i stan zerowy | Roboty ziemne, ławy lub płyta, izolacje, przygotowanie pod parter | 2-4 tygodnie | Warunki gruntowe i pogoda potrafią przesunąć start całego harmonogramu |

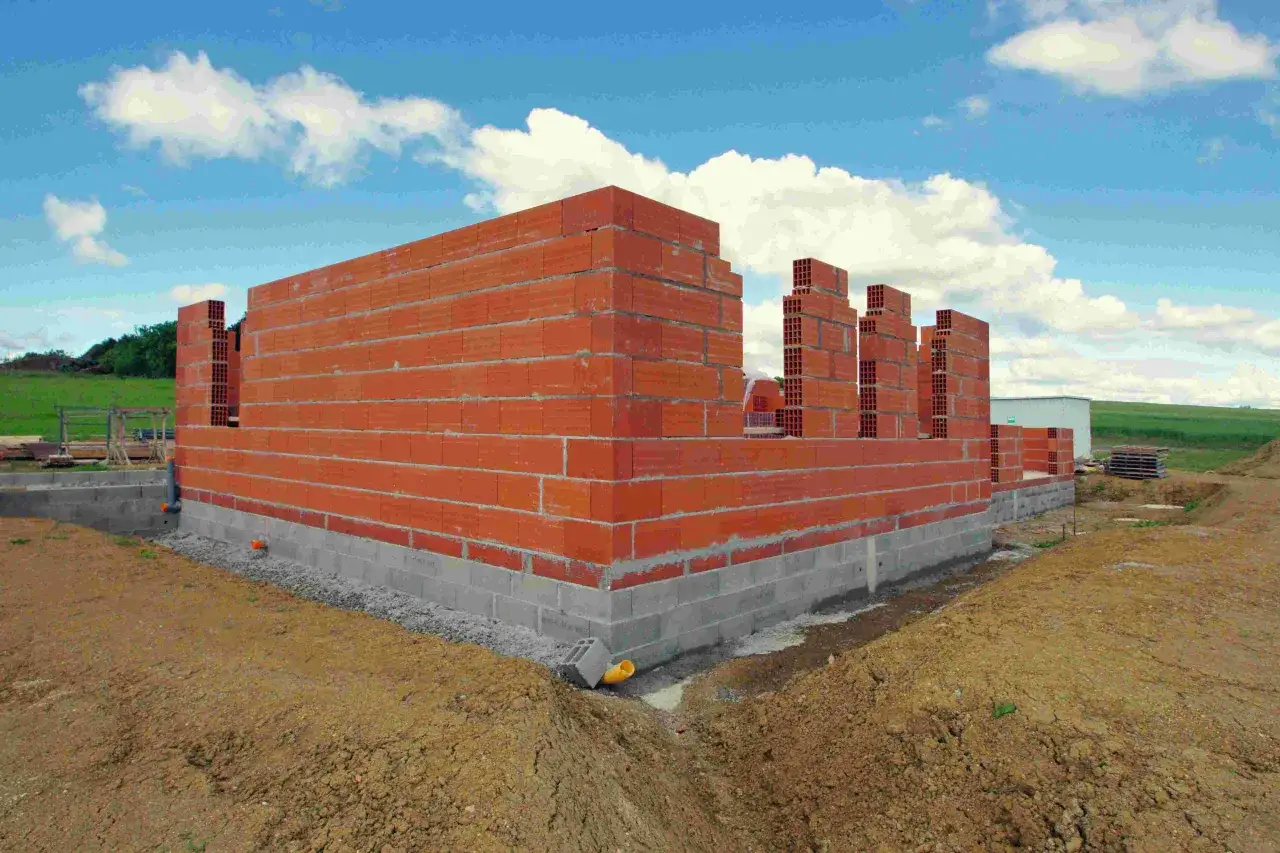

| Stan surowy otwarty | Ściany nośne, stropy, więźba, pokrycie dachu | 1-4 miesiące | Im prostsza bryła i dach, tym łatwiej utrzymać tempo |
| Stan surowy zamknięty | Okna, drzwi zewnętrzne, brama garażowa | 3-6 tygodni | Na tym etapie często czeka się na stolarkę i dopięcie szczegółów montażowych |
| Instalacje | Elektryka, hydraulika, wentylacja, ogrzewanie | 3-8 tygodni | Zmiany w projekcie instalacji szybko przekładają się na opóźnienia |
| Tynki, wylewki i prace zewnętrzne | Tynki wewnętrzne, posadzki, ocieplenie, elewacja | 2-4 miesiące | Schnięcie i przerwy technologiczne są tu równie ważne jak sama robota |
| Wykończenie wnętrz | Malowanie, podłogi, drzwi wewnętrzne, biały montaż, detale | 2-6 miesięcy | Zakres wykończenia bywa bardzo różny, więc to etap z największym rozstrzałem |
Dla jasności: przez stan wykończeniowy rozumiem tu moment, w którym dom ma już wykonane instalacje, tynki, wylewki, malowanie, podłogi i podstawowy montaż wyposażenia, ale nie musi być jeszcze w pełni umeblowany. W praktyce to właśnie ten próg najbardziej interesuje inwestora, bo od niego do realnego zamieszkania dzieli już krótki dystans.
W praktyce prosty dom parterowy z nieskomplikowanym dachem i doświadczoną ekipą bywa gotowy do wykończenia w mniej więcej 6-9 miesięcy, ale przy domu piętrowym, bardziej rozbudowanej bryle albo budowie systemem gospodarczym częściej robi się z tego 10-14 miesięcy. Jeśli projekt jest cięższy wykonawczo, trzeba uczciwie doliczyć jeszcze kilka tygodni zapasu. Na tym tle łatwiej zrozumieć, dlaczego sam plan robót to dopiero połowa odpowiedzi.
Druga połowa kryje się w tym, jak liczone są statystyki dla całej inwestycji, a nie tylko dla placu budowy.
Dlaczego statystyki GUS pokazują dłuższy czas niż sam harmonogram robót
Według GUS w 2025 roku domy jednorodzinne oddawano do użytkowania średnio po około 51 miesiącach. To brzmi jak wieczność, ale ta liczba obejmuje nie tylko ekipy na budowie, lecz także cały cykl inwestycyjny: przygotowanie formalne, przerwy, decyzje finansowe i oczekiwanie na dogodny moment startu.
- Adaptacja projektu i uzgodnienia potrafią zająć tygodnie, a czasem dłużej, jeśli działka ma ograniczenia planistyczne.
- Przyłącza, geodezja i dokumenty nie dzieją się równolegle same z siebie i często blokują termin wejścia w teren.
- Budowa systemem gospodarczym zwykle rozciąga kalendarz, bo inwestor koordynuje wiele małych decyzji.
- Przerwy na finansowanie albo zmiany w budżecie potrafią zatrzymać roboty na kilka miesięcy.
- Zima i mokra wiosna przesuwają fundamenty, izolacje, elewację i prace zewnętrzne.
Ja zawsze rozdzielam te dwa porządki: czas samego wznoszenia domu i czas całej inwestycji. Jeśli tego nie zrobi się na starcie, łatwo wpaść w fałszywe oczekiwanie, że ekipa „buduje wolno”, chociaż realnie czeka na formalności, dostawy albo decyzję inwestora. I właśnie dlatego technologia budowy ma tak duże znaczenie dla końcowego terminu.

Która technologia pozwala zamknąć budowę najszybciej
W budownictwie ekologicznym i nowoczesnym tempo często rośnie wtedy, gdy ogranicza się mokre procesy, a większą część pracy przenosi do fabryki lub do suchego montażu. To jednak nie jest magiczny skrót. Jeśli projekt jest niedopracowany, a inwestor zmienia zdanie w trakcie, nawet prefabrykat przestaje być szybki.
| Technologia | Typowy czas do stanu wykończeniowego | Kiedy ma największy sens | Główne ograniczenia |
|---|---|---|---|
| Murowana | 8-14 miesięcy | Gdy zależy ci na dużej elastyczności projektu i dobrze znanej technologii | Wiele prac mokrych, dłuższe schnięcie, większa wrażliwość na pogodę |
| Szkieletowa drewniana | 4-8 miesięcy | Gdy liczy się czas, suchy montaż i rozsądne podejście do energooszczędności | Wymaga bardzo dobrej dokładności detali i solidnego wykonawstwa |
| Prefabrykowana lub modułowa | 3-6 miesięcy | Gdy priorytetem jest krótki harmonogram i przewidywalność | Trzeba wcześnie zamknąć projekt, zaplanować transport i logistykę montażu |
Jeśli zależy ci przede wszystkim na czasie, to właśnie prefabrykacja ma dziś największy potencjał. Jeżeli priorytetem jest elastyczność zmian, dom murowany daje więcej luzu, ale płaci za to czasem. W praktyce nie chodzi więc o to, która technologia jest „lepsza” w oderwaniu od kontekstu, tylko która lepiej pasuje do planu, budżetu i sposobu prowadzenia inwestycji.
Nawet najlepsza technologia nie pomoże, jeśli budowę zatrzymują drobne, powtarzalne opóźnienia. Najczęściej nie jest to jedna wielka awaria, tylko seria małych poślizgów, które sumują się w kolejne tygodnie.
Co najczęściej wydłuża budowę bardziej niż sam zakres robót
- Złożony projekt - każda lukarna, balkon, załamanie bryły czy wielospadowy dach zwiększają liczbę robót i punktów ryzyka. Prosty dom bywa szybszy o kilka tygodni, a czasem o więcej.
- Przerwy technologiczne - tynki, wylewki i beton potrzebują czasu na związanie i wyschnięcie. Jeśli ekipa przyspiesza zbyt mocno, zwykle kończy się to poprawkami.
- Brak spójnej koordynacji - gdy elektryk, hydraulik, tynkarz i posadzkarz wchodzą w złej kolejności, każda zmiana kosztuje czas. Tu bardzo łatwo stracić 2-4 tygodnie na jednym etapie.
- Dostawy z długim terminem - okna, drzwi zewnętrzne, pompy ciepła, rozdzielnice czy zabudowy stolarskie często wymagają wcześniejszego zamówienia. Przy dużym popycie lead time potrafi się wydłużyć do 8-16 tygodni.
- Pogoda - mróz, intensywny deszcz i długie okresy dużej wilgotności przesuwają fundamenty, izolacje, elewację i prace zewnętrzne.
- Zmiany w trakcie - przesunięcie ścianek, korekta instalacji albo wymiana materiału brzmią niewinnie, ale każda taka decyzja rozwala rytm kolejnych ekip.
Ja najczęściej widzę jeden powtarzalny schemat: inwestor chce przyspieszyć budowę, ale jednocześnie zostawia otwarte decyzje. To się rzadko spina. Jeśli chcesz ograniczyć ryzyko poślizgu, skup się nie na „poganianiu” robót, tylko na przygotowaniu decyzji jeszcze przed wejściem na plac budowy.
Z tego wynika prosta zasada: najszybciej buduje się nie wtedy, gdy pracuje się więcej, lecz wtedy, gdy mniej razy trzeba wracać do tego samego miejsca.
Jak skrócić czas budowy bez tracenia jakości
Jeśli mam doradzić jedno podejście, to takie: skracaj budowę tam, gdzie czekasz, a nie tam, gdzie powstaje jakość. Dobrze zaplanowany dom nie musi być drogi czasowo, ale wymaga dyscypliny na starcie.
- Domknij projekt przed startem - każdy późniejszy ruch w układzie pomieszczeń, instalacjach czy oknach zwykle kosztuje co najmniej kilka dni, a czasem 2-3 tygodnie.
- Wybierz prostą bryłę - prosty rzut, mniej załamań i dach dwuspadowy są po prostu szybsze w realizacji. To nudne z perspektywy wizualnej, ale bardzo skuteczne kalendarzowo.
- Zamów długoterminowe elementy z wyprzedzeniem - okna, drzwi, stolarka, źródło ciepła i część osprzętu warto zamknąć wcześniej, zanim budowa wejdzie w decydujący etap.
- Pracuj z jednym harmonogramem - jedna osoba lub jeden wykonawca koordynujący kolejne branże ogranicza puste okna między ekipami.
- Dodaj rezerwę 15-20 procent - przy planie 10 miesięcy sensownie jest zakładać 11,5-12 miesięcy. Taka poduszka nie jest pesymizmem, tylko realistycznym zarządzaniem ryzykiem.
- Nie oszczędzaj na kolejności prac - najpierw poprawna technologia, potem tempo. Przyspieszanie schnięcia albo skracanie przerw technologicznych niemal zawsze wraca poprawkami.
W przypadku domów energooszczędnych dobrze działa też wcześniejsze dopięcie warstwy izolacyjnej, szczelności i wentylacji mechanicznej. To są elementy, które później trudno poprawić bez strat czasu i pieniędzy. Dlatego im lepiej przemyślany jest układ jeszcze przed wbiciem pierwszej łopaty, tym bliżej jesteś krótszego i spokojniejszego harmonogramu.
Na końcu zostaje jeszcze jedna rzecz: decyzja, kiedy uznać budowę za realnie gotową do wykończenia.
Najlepszy termin oddania domu zaczyna się przed pierwszym wykopem
Jeśli chcesz ocenić termin uczciwie, licz trzy scenariusze: optymistyczny, realny i bezpieczny. Ja w praktyce ufam przede wszystkim temu środkowemu, a na końcu dokładam zapas na pogodę, dostawy i ludzkie decyzje. Wtedy budowa przestaje być loterią, a staje się projektem z kalendarzem.
- Dom murowany z prostym projektem zwykle mieści się w roku, ale tylko przy sprawnej organizacji.
- Dom szkieletowy i prefabrykowany skraca czas, jeśli decyzje są zamknięte wcześniej niż na etapie robót.
- Największy błąd to planowanie „na styk” bez bufora, bo każda drobna zwłoka przesuwa kolejne branże.
Dlatego przy planowaniu warto patrzeć nie tylko na datę wjazdu ekipy, lecz także na to, czy inwestycja ma przygotowane materiały, zatwierdzone zmiany i sensowny margines bezpieczeństwa. W dobrze prowadzonej budowie właśnie to robi największą różnicę między terminem ambitnym a terminem naprawdę osiągalnym.
