Dobry budżet budowy albo remontu nie zaczyna się od widełek z internetu, tylko od rzetelnej wyceny robót. To ona pokazuje, ile kosztują materiały, robocizna, sprzęt, narzuty i pozycje, które łatwo przeoczyć na starcie. W praktyce kosztorys inwestorski pomaga porównać oferty, ocenić realny zakres prac i uniknąć sytuacji, w której pieniądze kończą się w połowie inwestycji.
Najważniejsze rzeczy do zapamiętania przed wyceną
- Dokument służy do oszacowania kosztów robót jeszcze przed podpisaniem umowy i zamówieniem materiałów.
- Najmocniej wpływają na niego przedmiar, ceny jednostkowe, narzuty i aktualność danych rynkowych.
- Wycena jest liczona netto, a przy planowaniu budżetu trzeba osobno uwzględnić VAT oraz rezerwę na zmiany.
- Przy remoncie i przy budowie domu warto dodać bufor, bo ceny materiałów i robocizny potrafią zmienić się szybciej, niż trwa przygotowanie inwestycji.
- Najczęstszy błąd to pominięcie robót pomocniczych, logistyki, utylizacji odpadów i zmian w trakcie realizacji.
Czym jest ten dokument i kiedy naprawdę się przydaje
To uporządkowana, techniczna wycena planowanych robót budowlanych. Jej zadaniem nie jest opisanie marzenia o domu albo remoncie, tylko przełożenie projektu na pieniądze: ile kosztuje każdy zakres prac, jakie są założenia i co dokładnie wchodzi do kalkulacji. Dlatego traktuję ją jako narzędzie decyzyjne, a nie ozdobny załącznik do teczki z projektem.
W zamówieniach publicznych kosztorys inwestorski nie jest dekoracją do dokumentacji, tylko podstawą ustalenia wartości robót. W prywatnej inwestycji działa podobnie, choć ma mniej formalny charakter: pomaga sprawdzić, czy plan finansowy jest realny, czy wykonawca nie pominął ważnych pozycji i czy kolejność prac ma sens techniczny. W praktyce przydaje się szczególnie wtedy, gdy inwestycja obejmuje kilka branż, na przykład konstrukcję, instalacje i wykończenie.
Najważniejsze jest to, że taki dokument pokazuje koszt przed startem robót. To daje czas na korektę projektu, zmianę technologii albo rezygnację z części rozwiązań, które w budżecie wyglądają dobrze tylko na papierze. A żeby taki dokument był wiarygodny, trzeba wiedzieć, z czego się składa.

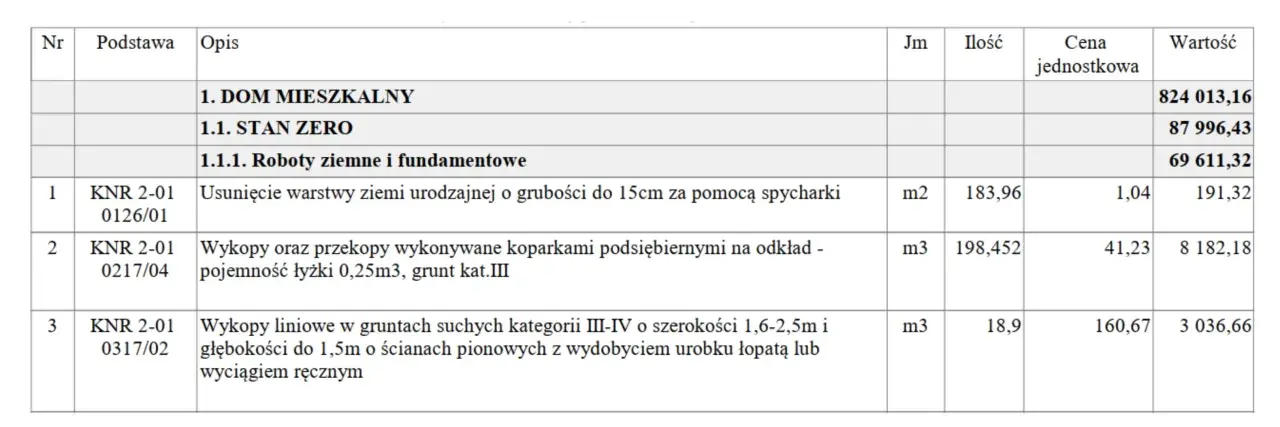

Z czego składa się dobra wycena
Dobrze przygotowana wycena nie kończy się na jednej sumie. Powinna pokazywać, co liczymy, na jakiej podstawie liczymy i dlaczego właśnie tak. Bez tego łatwo porównać dwa dokumenty, które pozornie mówią o tym samym, a w praktyce obejmują zupełnie inny zakres.
| Element | Po co jest | Na co zwrócić uwagę |
|---|---|---|
| Strona tytułowa | Identyfikuje inwestycję i autora opracowania. | Nazwa zamówienia, lokalizacja, data, zakres i osoba opracowująca. |
| Opis techniczny | Ustawia kontekst dla całej kalkulacji. | Powierzchnia, technologia, standard wykończenia, istotne parametry obiektu. |
| Przedmiar robót | Pokazuje ilości prac do wykonania. | Czy każda pozycja ma jasną jednostkę i poprawnie policzony zakres. |
| Kalkulacja uproszczona | Wylicza wartość robót na podstawie ilości i cen jednostkowych. | Aktualność cen, logika narzutów i to, czy wycena jest liczona netto. |
| Tabela elementów scalonych | Porządkuje większe części inwestycji. | Czy instalacje, wykończenie i zagospodarowanie terenu nie zostały wrzucone do jednego worka. |
| Założenia i załączniki | Wyjaśniają podstawy kalkulacji. | Jakie dane, publikacje i ustalenia przyjęto oraz czego dokument nie obejmuje. |
W praktyce najbardziej liczą się trzy rzeczy: poprawny przedmiar, sensowne ceny jednostkowe i jasne założenia wyjściowe. Jeśli któryś z tych filarów jest słaby, cały dokument traci wartość porównawczą. I właśnie dlatego warto zobaczyć, jak taki koszt powstaje krok po kroku.
Jak powstaje wycena krok po kroku
Ja patrzę na taki dokument jak na łańcuch decyzji: najpierw ustalamy zakres, potem ilości, później ceny, a dopiero na końcu narzuty i rezerwy. Jeśli któryś etap jest zrobiony byle jak, końcowy wynik też będzie nietrafiony.
- Najpierw zbieram dokumentację projektową, specyfikację techniczną i wszystkie ustalenia, których nie ma w rysunkach, ale które wpływają na koszt.
- Potem rozbijam roboty na pozycje podstawowe, czyli minimalne, dające się odebrać zakresy prac.
- Następnie liczę ilości: metry, metry kwadratowe, sztuki, komplety, roboczogodziny albo inne jednostki wynikające z projektu.
- Do każdej pozycji przypisuję cenę jednostkową, opartą na danych rynkowych, katalogach, ofertach albo własnej analizie.
- Na końcu doliczam koszty pośrednie i zysk kalkulacyjny, czyli elementy, które nie są bezpośrednio widoczne w jednej pozycji, ale realnie budują cenę robót.
To rozwiązanie jest praktyczne, bo daje porównywalny wynik i pozwala szybko zorientować się, gdzie uciekają pieniądze. Jednocześnie ma jedno ograniczenie: działa dobrze tylko wtedy, gdy zakres jest dobrze opisany, a ceny są aktualne. W Polsce to szczególnie ważne, bo rynek budowlany wciąż się przesuwa. Według GUS w marcu 2026 r. ceny produkcji budowlano-montażowej były o 4,7% wyższe niż rok wcześniej, więc wycena oparta na starych ofertach bardzo łatwo się dezaktualizuje.
W praktyce zwracam też uwagę na to, że ceny materiałów podaje się z kosztami zakupu, a wartość robót liczy się bez VAT. To drobiazg, który na końcu robi dużą różnicę. A najwięcej błędów pojawia się właśnie tam, gdzie ktoś zakłada, że „drobnica” nie ma znaczenia.
Gdzie budżet najczęściej się rozjeżdża
Największym problemem nie jest sama matematyka, tylko to, czego w kalkulacji nie widać od razu. Remont i budowa mają wspólną cechę: jeśli coś wydaje się małe, często okazuje się kosztowne w sumie. Dlatego przy każdym projekcie szukam pozycji, które najłatwiej pominąć, a potem trzeba je dopisywać w trakcie robót.
| Pozycja, którą łatwo pominąć | Dlaczego robi różnicę | Jak się zabezpieczyć |
|---|---|---|
| Przygotowanie terenu i zabezpieczenie | Rusztowania, osłony, dojazd i organizacja zaplecza kosztują więcej, niż się zwykle zakłada. | Wpisz je jako osobne pozycje, a nie jako „koszty ogólne” bez rozbicia. |
| Wywóz gruzu i odpady | Remont generuje realne koszty logistyczne, które łatwo rozjeżdżają budżet. | Zaplanuj kontener, transport i utylizację jeszcze przed startem prac. |
| Poprawki po odkryciu usterek | Stary budynek potrafi zaskoczyć ukrytymi problemami w instalacjach, tynkach albo podkładach. | Dodaj rezerwę i nie zakładaj, że stan ukrytych warstw jest idealny. |
| Detale wykończeniowe | Listwy, obróbki, parapety, silikony i akcesoria sumują się szybciej, niż się wydaje. | Rozbij wycenę na mniejsze pozycje, zamiast łączyć wszystko w jeden worek. |
| Zmiany technologii w trakcie projektu | Wymiana np. źródła ciepła, rodzaju ocieplenia albo stolarki wpływa na kilka branż naraz. | Aktualizuj wycenę po każdej istotnej zmianie decyzji. |
Ja zwykle zakładam bufor 10-15% przy standardowej budowie, a przy starszym budynku albo remoncie z niepewnym stanem technicznym nawet 15-25%. To nie jest uniwersalna norma, tylko praktyczna rezerwa na to, czego nie widać w pierwszej wersji kalkulacji. Jeśli inwestycja jest bardziej złożona, bufor powinien rosnąć, a nie maleć.
W rozwiązaniach energooszczędnych i ekologicznych ten margines ma jeszcze większe znaczenie. Lepsza izolacja, szczelniejsza stolarka, pompa ciepła, rekuperacja czy drewno konstrukcyjne wysokiej klasy zwykle podnoszą koszt wejścia, ale zmieniają rachunek eksploatacyjny. I tu właśnie przydaje się porządna wycena: nie po to, żeby „ściąć” wszystko do najniższej liczby, tylko po to, żeby zobaczyć, które decyzje naprawdę poprawiają bilans całej inwestycji.
Czym różni się od oferty wykonawcy i końcowego rozliczenia
To trzy różne dokumenty, choć wiele osób wrzuca je do jednego worka. Ja zawsze rozdzielam je na starcie, bo każdy z nich odpowiada na inne pytanie. Wycena pokazuje planowany koszt, oferta mówi, za ile wykonawca chce zrealizować zakres, a rozliczenie końcowe pokazuje, ile faktycznie wyszło po zmianach i pracach dodatkowych.
| Dokument | Do czego służy | Co jest najważniejsze |
|---|---|---|
| Wycena inwestorska | Szacuje planowany koszt przed startem robót. | Zakres, przedmiar, ceny jednostkowe i założenia. |
| Oferta wykonawcy | Pokazuje, za ile wykonawca chce podjąć się robót. | Zakres prac, terminy, warunki płatności i wyłączenia. |
| Rozliczenie końcowe | Ujmuje faktyczny koszt po wykonaniu inwestycji. | Roboty dodatkowe, zmiany materiałowe, opóźnienia i korekty zakresu. |
Największy błąd widzę wtedy, gdy inwestor porównuje tylko końcową liczbę z oferty, bez sprawdzenia, co było w niej zawarte. Jedna wycena może uwzględniać transport, odpady i rusztowanie, a druga nie. Potem pozornie tańsza propozycja okazuje się droższa, bo doklejane są kolejne pozycje. Dlatego zawsze czytam nie tylko sumę, ale i przypisy, wyłączenia oraz sposób liczenia.
To samo dotyczy rozliczenia końcowego: jeśli po drodze zmienia się projekt, materiał albo technologia, końcowa kwota nie jest „błędem” samego dokumentu. To zwykle efekt zmian po stronie inwestycji. I właśnie dlatego dobra wycena powinna być żywym narzędziem, a nie jednorazowym wydrukiem.
Jak wykorzystać ją przy budowie domu i remoncie
Przy inwestycjach, które mają być energooszczędne, koszty trzeba czytać szerzej niż tylko przez cenę zakupu materiału. Lepsza izolacja, szczelniejsze okna, rekuperacja, pompa ciepła czy drewno konstrukcyjne wyższej jakości podnoszą koszt startowy, ale wpływają na późniejsze rachunki, komfort i trwałość rozwiązania. W praktyce porównuję nie tylko „ile kosztuje montaż”, lecz także „co to daje po kilku latach użytkowania”.
To szczególnie ważne przy wyborze między wariantami, które na pierwszy rzut oka wyglądają podobnie. Czasem droższy system ma sens, bo ogranicza straty ciepła albo skraca czas prac. Innym razem efekt da prostsze rozwiązanie: lepsza szczelność przegród, sensownie ułożona izolacja i eliminacja mostków termicznych. Nie każda droga technologia zwraca się szybko, więc porównywanie opcji tylko po cenie zakupu prowadzi do złych decyzji.
- W nowym domu najważniejsze są kolejność robót, instalacje i dokładność przedmiaru.
- W remoncie trzeba szczególnie pilnować demontażu, utylizacji, napraw ukrytych i prac odtworzeniowych.
- W projektach ekologicznych warto oddzielnie policzyć koszt inwestycyjny i koszt użytkowania w czasie.
Takie podejście ma jeszcze jedną zaletę: ułatwia rozmowę z wykonawcą. Zamiast pytać ogólnie o cenę, można wskazać, który wariant materiałowy albo technologiczny ma być policzony osobno. To daje lepsze porównanie i szybciej pokazuje, gdzie naprawdę powstaje różnica w budżecie. A przed zleceniem samego opracowania warto sprawdzić kilka rzeczy, które decydują o jego użyteczności.
Co sprawdzić przed zleceniem, żeby dokument naprawdę pomagał
Jeśli mam ocenić, czy wycena będzie praktyczna, patrzę najpierw na jej aktualność i poziom szczegółowości. Sama suma końcowa niczego nie rozwiązuje, jeśli nie wiadomo, na jakich danych ją oparto. Dlatego przed zleceniem albo odbiorem dokumentu zawsze weryfikuję kilka elementów.
- Czy zakres robót jest rozbity na branże i etapy, a nie opisany jednym ogólnym hasłem.
- Czy widać datę sporządzenia i moment, z którego pochodzą ceny jednostkowe.
- Czy są zapisane wyłączenia, czyli to, czego dokument nie obejmuje.
- Czy w kalkulacji uwzględniono transport, odpady, zaplecze budowy i roboty pomocnicze.
- Czy budżet zawiera rezerwę na zmiany projektowe i wzrost cen materiałów.
- Czy przy wariantach ekologicznych oddzielono koszt zakupu od kosztu użytkowania w czasie.
Jeżeli dokument ma być podstawą decyzji finansowej, musi odpowiadać nie tylko na pytanie „ile to kosztuje”, ale też „na jakich założeniach ta kwota powstała”. To właśnie odróżnia użyteczną wycenę od papieru, który dobrze wygląda, a słabo pomaga w praktyce. Jeśli pilnujesz aktualności, zakresu i rezerwy na zmiany, znacznie łatwiej utrzymać inwestycję pod kontrolą.
