Projekt architektoniczno-budowlany - Co zawiera i jak uniknąć błędów?

8 czerwca 2026

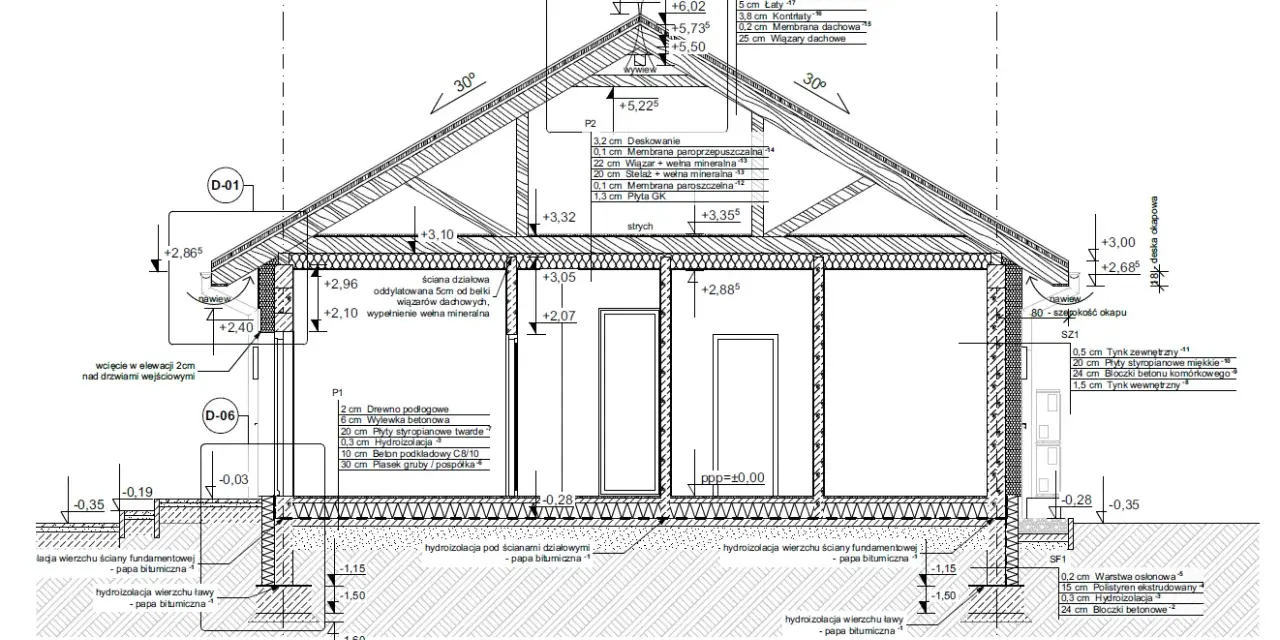

Przekrój budynku z detalami konstrukcyjnymi, pokazujący warstwy izolacji i materiały budowlane. Projekt architektoniczno budowlany.

Spis treści

Dobrze przygotowany projekt budowlany decyduje nie tylko o wyglądzie domu, ale też o tym, czy urząd sprawnie zatwierdzi dokumentację. Projekt architektoniczno-budowlany to część, w której opisuje się funkcję, formę, parametry i kluczowe rozwiązania obiektu, dlatego właśnie tu najczęściej wychodzą na jaw błędy formalne i niezgodności z planem miejscowym. W tym artykule rozkładam na czynniki pierwsze, co dokładnie zawiera ta dokumentacja, co trafia do urzędu, a co zostaje w projekcie technicznym, oraz na co zwrócić uwagę przy budynku energooszczędnym i ekologicznym.

Najważniejsze informacje przed złożeniem wniosku

  • Urząd przy pozwoleniu na budowę zatwierdza projekt zagospodarowania działki lub terenu i część architektoniczno-budowlaną, a projekt techniczny pozostaje osobno.
  • W opisie muszą się znaleźć m.in. funkcja obiektu, parametry, dostępność, warunki ppoż., wpływ na środowisko i analiza rozwiązań energetycznych dla budynku.
  • Rysunki mają pokazać rzuty, przekroje i elewacje albo widoki, zwykle w skali 1:100 lub 1:200.
  • Do wniosku dołącza się też wymagane opinie, uzgodnienia, zaświadczenia projektanta i oświadczenie o prawie do dysponowania nieruchomością.
  • Jeśli dokumentacja jest kompletna, organ ma co do zasady 65 dni na wydanie decyzji, ale brak formalny szybko ten termin wydłuża.

Czym jest ta część dokumentacji i co odróżnia ją od projektu technicznego

W praktyce PAB odpowiada na pytanie: czy planowany obiekt da się legalnie i sensownie zbudować w danym miejscu. To nie jest pełna instrukcja wykonawcza dla ekipy na budowie, tylko zestaw informacji potrzebnych do oceny inwestycji przez organ administracji architektoniczno-budowlanej.

W tej części pokazuje się przede wszystkim:

  • rodzaj i kategorię obiektu,
  • zamierzony sposób użytkowania oraz program użytkowy,
  • układ przestrzenny i formę architektoniczną,
  • charakterystyczne parametry budynku,
  • warunki posadowienia i podstawowe dane geotechniczne,
  • dostępność dla osób ze szczególnymi potrzebami, jeśli przepisy tego wymagają,
  • wpływ obiektu na środowisko i warunki ochrony przeciwpożarowej.

Najważniejsza różnica jest jednak inna: detale konstrukcyjne, zbrojenia, rozwiązania instalacyjne i wykonawcze należą do projektu technicznego. To właśnie tam przeniesiono to, czego organ na etapie pozwolenia nie musi już analizować. Dzięki temu PAB jest krótszy niż dawniej, ale nadal musi być logiczny, spójny i zgodny z przepisami miejscowymi. Z tego wynika też kolejny krok: trzeba wiedzieć, co dokładnie powinno znaleźć się na opisach i rysunkach.

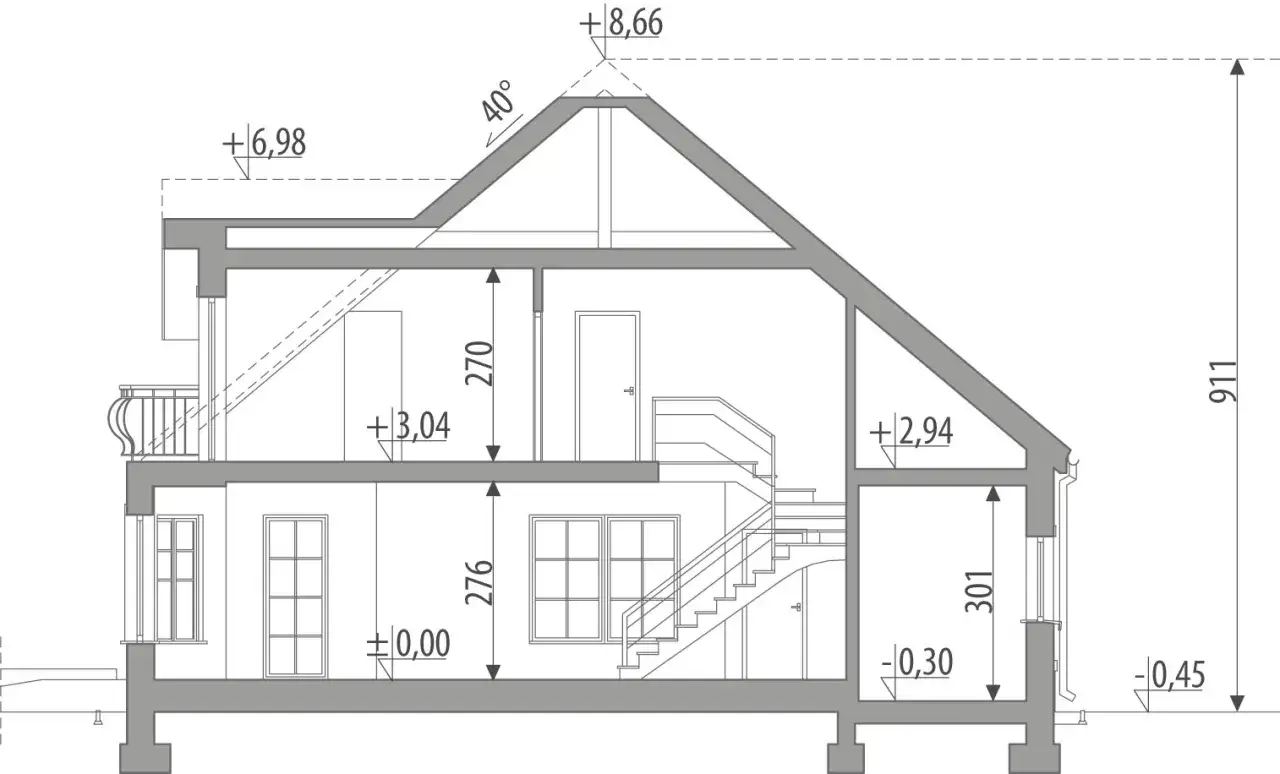

Przekrój budynku z wymiarami i kątami, stanowiący część projektu architektoniczno budowlanego.

Co musi się znaleźć w opisie i rysunkach

W tej części najłatwiej zobaczyć, czy dokumentacja jest naprawdę dopracowana, czy tylko „zebrana do kompletu”. Opis nie może być zbiorem ogólników, a rysunki powinny dawać pełny obraz bryły, funkcji i najważniejszych parametrów obiektu.

Element Co powinien pokazać
Funkcja obiektu Czy to dom jednorodzinny, budynek wielorodzinny, usługowy czy produkcyjny oraz jak ma być użytkowany.
Forma architektoniczna Bryłę, wygląd zewnętrzny, elewacje, dach i zastosowane materiały wykończeniowe.
Parametry budynku Kubaturę, powierzchnie, wysokość, wymiary i liczbę kondygnacji.
Dostępność Rozwiązania ułatwiające korzystanie z obiektu osobom ze szczególnymi potrzebami, gdy jest to wymagane.
Wpływ na otoczenie Zużycie wody, gospodarkę ściekową, odpady, hałas, drgania, emisje i oddziaływanie na zieleń oraz grunt.
Energia i instalacje Analizę alternatywnych źródeł ciepła, nośniki energii i podstawowe założenia techniczne dla budynku.
Ochrona przeciwpożarowa Warunki ppoż. stosownie do zakresu projektu oraz ewentualne odstępstwa, jeśli zostały wydane.
Posadowienie Geotechnikę, opinię gruntową i sposób posadowienia, jeśli warunki działki tego wymagają.

Na rysunkach dla budynku muszą się znaleźć rzuty wszystkich charakterystycznych poziomów, przekroje oraz elewacje albo widok dachu. W praktyce najczęściej pracuje się w skali 1:100, a przy większych obiektach 1:200. Jak wyjaśnia GUNB, w tej części nie trzeba już dołączać rzutu fundamentów - powiązanie obiektu z podłożem pokazuje się na przekrojach, a nie przez dokładne rozrysowanie całej konstrukcji fundamentowej.

To ważne rozróżnienie, bo właśnie tutaj inwestorzy najczęściej mylą poziom ogólności dokumentacji. Skoro wiadomo już, jak wygląda zawartość samego opracowania, trzeba jeszcze uporządkować to, co faktycznie trafia do urzędu.

Jakie dokumenty trafiają do urzędu razem z projektem

Na etapie pozwolenia na budowę urząd nie dostaje całego pakietu projektowego w takim zakresie, w jakim zwykle widzi go projektant lub wykonawca. Według gov.pl do wniosku dołącza się projekt zagospodarowania działki lub terenu oraz część architektoniczno-budowlaną, a także dokumenty wymagane przepisami odrębnymi. To brzmi prosto, ale w praktyce najwięcej problemów robi nie sama treść projektu, tylko brak dodatków albo ich niespójność.

Dokument Czy trafia do urzędu Co warto wiedzieć
Projekt zagospodarowania działki lub terenu Tak To jedna z dwóch części zatwierdzanych decyzją o pozwoleniu na budowę.
Opisowo-rysunkowa część architektoniczna Tak Urząd ocenia ją pod kątem zgodności z przepisami, planem miejscowym lub WZ i wymaganiami technicznymi.
Projekt techniczny Nie do wniosku Zostaje po stronie inwestora i projektanta, ale musi być zgodny z zatwierdzonym projektem.
Opinie, uzgodnienia, pozwolenia Tak, jeśli są wymagane Dotyczy to m.in. ppoż., konserwatora zabytków, dróg i innych przepisów szczególnych.
Zaświadczenie o uprawnieniach i przynależności do izby Tak Potwierdza kwalifikacje projektanta i ewentualnie projektanta sprawdzającego.
Oświadczenie o prawie do dysponowania nieruchomością Tak Bez tego wniosek nie przejdzie dalej.
Opinia geotechniczna Zależnie od warunków Przy trudnym gruncie lub specyfice obiektu staje się kluczowa dla poprawnego posadowienia.

W wersji papierowej zatwierdzeniu podlegają po trzy egzemplarze projektu zagospodarowania działki lub terenu i tej części projektu, o której mowa wyżej. W wersji elektronicznej organ zatwierdza dokument podpisem kwalifikowanym, zaufanym, osobistym albo kwalifikowaną pieczęcią i przekazuje go inwestorowi. Jak wyjaśnia GUNB, projekt techniczny nie jest załącznikiem do wniosku o pozwolenie na budowę i organ go nie sprawdza, więc nie warto próbować „wciskać” go do tego etapu na siłę.

To prowadzi do najważniejszej praktycznej kwestii: nawet dobry projekt można zatrzymać na tygodnie przez kilka pozornie drobnych błędów formalnych.

Najczęstsze błędy, które opóźniają pozwolenie

Z mojego punktu widzenia większość opóźnień nie wynika z jednej wielkiej wady projektu, tylko z serii drobnych niespójności. Urząd nie szuka ideału estetycznego, tylko zgodności z przepisami i kompletności dokumentów.

  • Niespójność z MPZP albo decyzją WZ - bryła może wyglądać dobrze, ale nadal być za wysoka, za szeroka albo mieć zły kąt dachu.
  • Rozbieżności między opisem a rysunkami - inna powierzchnia, inna liczba kondygnacji, inny układ funkcjonalny.
  • Przenoszenie do PAB detali konstrukcyjnych - fundamenty, zbrojenia i szczegółowe rozwiązania wykonawcze powinny być opisane w projekcie technicznym.
  • Brak wymaganych uzgodnień - zwłaszcza przy zabytkach, ochronie przeciwpożarowej, drogach lub inwestycjach z decyzją środowiskową.
  • Za słaba analiza energetyczna - przy budynku warto już na starcie porównać źródła ciepła, bo później zmiana na pompę ciepła, fotowoltaikę czy hybrydę zwykle kosztuje więcej czasu niż samo opracowanie.
  • Pomijanie dostępności - w obiektach użyteczności publicznej i mieszkaniowym budownictwie wielorodzinnym to nie jest dodatek, tylko wymóg.

Warto też pamiętać o prostym, ale często lekceważonym fakcie: organ ma co do zasady 65 dni na wydanie decyzji, ale ten licznik zaczyna mieć znaczenie dopiero wtedy, gdy dokumentacja jest kompletna. Jeśli czegoś brakuje, urząd wezwie do uzupełnienia i cały proces wydłuży się o kolejne dni albo tygodnie. Dlatego przed złożeniem wniosku lepiej zrobić spokojny przegląd niż potem gasić pożary.

Gdy ta część jest dopięta, łatwiej przejść do kolejnego etapu formalności, ale jeszcze ważniejsze jest to, gdzie dobrze przygotowany projekt naprawdę oszczędza pieniądze i nerwy.

Gdzie dopracowany projekt zwraca się najszybciej

Nie każdy inwestor od razu widzi, że dobry projekt to nie koszt „dla papieru”, tylko narzędzie do ograniczania ryzyka. Najbardziej opłaca się tam, gdzie warunki działki, technologia i formalności zaczynają się ze sobą ścierać.

  • Przy działkach trudnych gruntowo - dokładna geotechnika pozwala dobrać posadowienie zanim pojawią się kosztowne korekty fundamentów.
  • Przy domach energooszczędnych - sensownie dobrane źródło ciepła, wentylacja mechaniczna czy fotowoltaika powinny być zaplanowane już na etapie projektu, a nie dopisywane na końcu.
  • Przy budynkach z prostą bryłą - mniej załamań, mostków termicznych i zmian materiałowych to zwykle prostsze formalności i łatwiejsze wykonawstwo.
  • Przy inwestycjach w pobliżu zabudowy lub zieleni - lepsza dokumentacja szybciej pokazuje, że obiekt nie wchodzi w konflikt z otoczeniem.
  • Przy obiektach wymagających uzgodnień - wcześniejsze sprawdzenie ppoż., konserwatorskie albo środowiskowe oszczędza późniejszych przeróbek.

Jeśli miałbym wskazać jedną praktyczną zasadę, powiedziałbym tak: dobry PAB nie ma imponować objętością, tylko spójnością. Ma dawać urzędowi podstawę do zatwierdzenia, a projektowi technicznemu stabilny punkt wyjścia. W budownictwie, zwłaszcza przy rozwiązaniach nowoczesnych i ekologicznych, najwięcej zyskuje się nie na „ładnych wizualizacjach”, ale na precyzyjnym dopasowaniu formalności, technologii i realnych warunków działki.

FAQ - Najczęstsze pytania

Projekt architektoniczno-budowlany określa funkcję, formę i parametry obiektu dla urzędu. Projekt techniczny zawiera szczegółowe rozwiązania konstrukcyjne i instalacyjne, które nie są sprawdzane na etapie wydawania pozwolenia na budowę.

Do wniosku dołącza się trzy egzemplarze projektu zagospodarowania działki oraz projektu architektoniczno-budowlanego. Projekt techniczny nie jest składany w urzędzie, ale musi być gotowy i zgodny z zatwierdzoną dokumentacją przed budową.

Organ ma co do zasady 65 dni na wydanie decyzji o pozwoleniu na budowę. Termin ten może się jednak wydłużyć, jeśli dokumentacja jest niekompletna i urząd wezwie inwestora do usunięcia braków formalnych lub merytorycznych.

Najczęstsze problemy to niezgodność projektu z planem miejscowym (MPZP) lub decyzją WZ, rozbieżności między opisem a rysunkami oraz brak wymaganych uzgodnień, np. z konserwatorem zabytków lub rzeczoznawcą do spraw zabezpieczeń ppoż.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

projekt architektoniczno budowlany projekt architektoniczno-budowlany co zawiera projekt architektoniczno-budowlany projekt architektoniczno-budowlany a projekt techniczny elementy projektu architektoniczno-budowlanego

Udostępnij artykuł

Filip Laskowski

Filip Laskowski

Jestem Filip Laskowski, pasjonatem budownictwa z wieloletnim doświadczeniem w branży. Od ponad pięciu lat analizuję rynek budowlany, skupiając się na innowacyjnych rozwiązaniach oraz zrównoważonym rozwoju w tej dziedzinie. Moja specjalizacja obejmuje zarówno nowoczesne technologie budowlane, jak i efektywność energetyczną, co pozwala mi na dostarczanie wartościowych informacji dla profesjonalistów oraz entuzjastów budownictwa. W mojej pracy dążę do uproszczenia skomplikowanych danych, aby każdy mógł zrozumieć kluczowe aspekty branży. Staram się dostarczać obiektywne analizy, które są oparte na rzetelnych źródłach i aktualnych trendach. Moim celem jest zapewnienie czytelnikom dokładnych, aktualnych i wiarygodnych informacji, które pomogą im podejmować świadome decyzje w zakresie budownictwa.
